鹽井擴建項目紀實

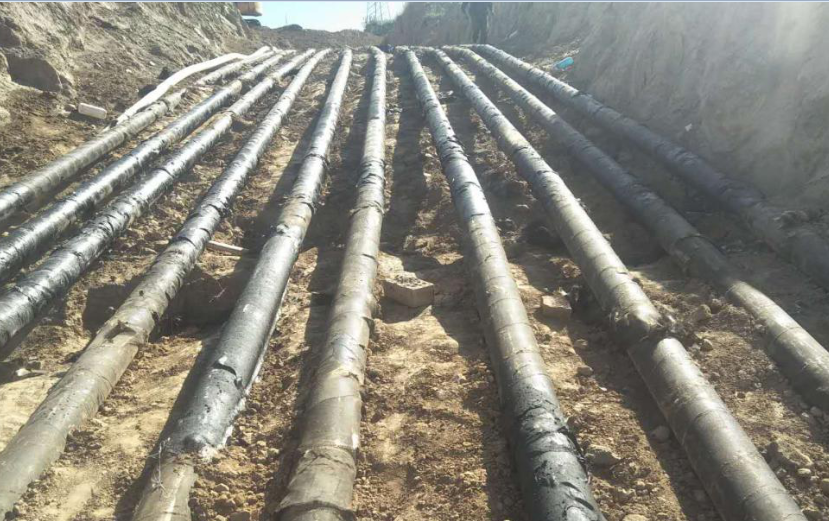

截止到2018年7月3日,新增5組鹽井所涉及的所有招標工作已全部完成,包括鋼管、閥門、壓力表、電纜線等15類36種擴建材料已全部到貨。井組及附屬設施施工進度如下:

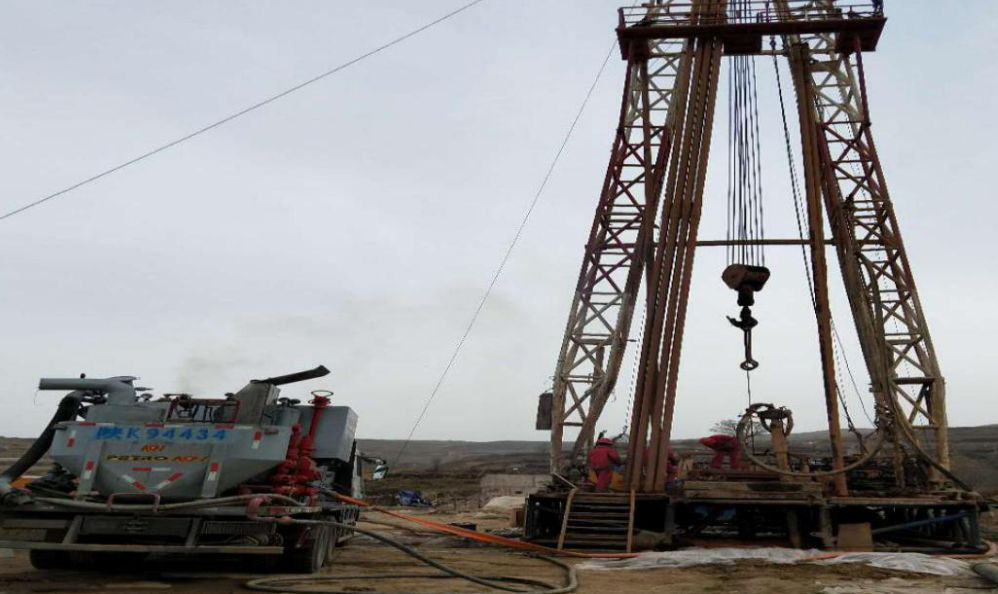

1、打井施工進度:Y11、Y12;Y3、JY3和Y1、JY1三組井已完井連通。J13、J14和J17、J18井正在搬井。

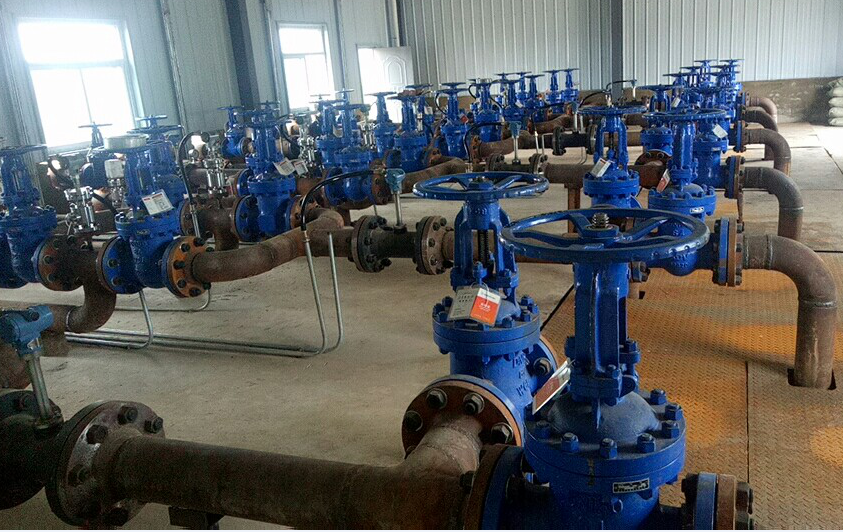

2、閥門室建設情況:閥門井己制做安裝好,附屬電氣儀表設備正在安裝。
