2月16日十萬噸離子膜A槽陰極液總管漏點有增大趨勢,根據停車檢修計劃,消除系統隱患,2月17日A 槽單槽停車更換北側陰極液總管。為了此次檢修工作順利進行,裝置在2月16日下午組織召開了常白班班組長以上管理人員檢修動員會(huì ),會(huì )議重點強調檢修前系統置換、安全檢修、保證檢修質量及檢修進度等方面做了安排部署。

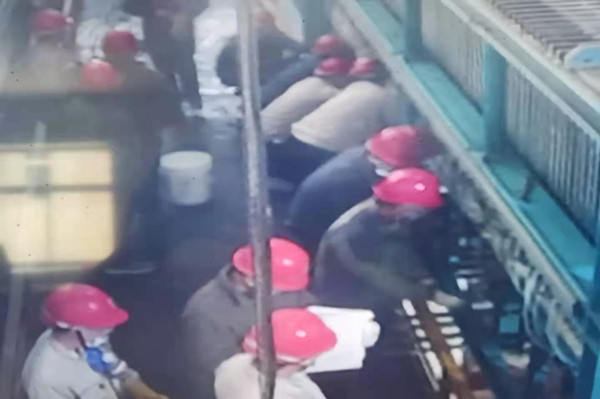

2月17日7:00A槽開始降電流停車,7:40分裝置日勤人員及維修人員到達十萬噸離子膜廠房準備材料,辦理作業票證,各級管理人員及維修人員好像春節并沒有放過假,一返廠就全身心的投入到工作當中,緊張有序的做著檢修前的準備工作,準備工器具的準備工器具,吊裝備用總管的吊裝總管,專人指揮,一切穩定有序的進行。檢修前,由裝置長、安全員組織對檢修人員進行了安全技術交底,就檢修過程中的注意事項逐一安排,要求每一項檢維修作業都必須一專人負責監管,確保檢修順利完成。
8:30分A槽降停,準備工作已全部就緒,檢修人員立即投入到工作當中。由于A(yíng)槽陰極隔離閥關不到位,對檢修帶來一定的危險因素,為了確保檢修安全,維修人員在更換總管前對南半側總管進行加盲板封堵。部分檢修人員包括裝置管理人員及其他裝置調來的維修人員背好安全帶,鉆入電解槽下面開始拆卸陰極液出料波紋管接口,其他人員準備吊裝電解槽。在電解槽吊裝過程中,天車電纜突然故障打火,守候在現場的電氣工作人員立即背好安全帶,爬上天車頂部對天車電纜進行檢修,十分鐘天車檢修完畢,保證了檢修進度。12:00分陰極液總管就位,雖然已經到了飯點,但是檢修人員并沒有停下手中的工作去吃飯,他們?yōu)榱粟s檢修進度,好像不知道什么叫餓,什么叫累,在裝置長的指揮下又開始連接陰極出料波紋管接口。
13:30分,檢修工作圓滿結束,A槽順利開車,比預計檢修時間整整提前了兩個小時。
這時候現場每個檢修人員,新新的工作服早已被積灰、油污玷污成花色了,雖然是冬季,但他們臉上的汗水從未干過,一滴一滴的往下落,他們也不抱怨,臉上一直有笑容陪伴,我想說:在檢修崗位上努力奮斗者真美。正是因為我們公司有這群不怕苦、不怕累的維修人員及管理人員,才保證了我們系統的平穩長期運行。
