每年7-8月,大風、暴雨、雷電等極端天氣較多,對室外輸電桿塔的安全穩定運行造成影響。35KV輸電線路是向礦都輸送電力的唯一途徑,關乎礦部生產系統和井組的安全穩定運行。
根據年度工作規劃和實際生產情況,鹽業公司于7月6日對礦部輸電桿塔進行檢查維護,本次檢查維護的主要工作任務為:對整個輸電線路進行全面檢查,緊固輸電桿塔螺栓,檢查更滑絕緣子,檢查避雷器、清理桿塔上的鳥窩。

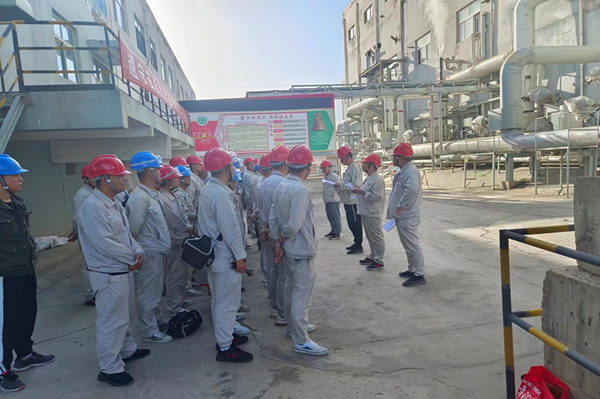

工作開始前,經理層在公司調度會(huì )上對輸電線路及桿塔檢查維護所需的人員、工器具、票證辦理、安全管理及后勤保障等做出工作安排。電儀裝置制定了架空線路檢修安全作業方案和檢修計劃,對檢修時間、檢修內容、作業風險分析和安全控制措施、應急救援措施、作業前工作準備、檢修后安全確認及質量驗收標準做出要求。公司組織召開了輸電桿塔檢修動員會(huì ),對檢修安全注意事項和檢修工作質量做出要求。
為了保證井組安全,輸電線路及桿塔檢查維護工作必須在8小時內完成,時間緊、任務重。所有人員分成10個小組,每個小組由2-3名檢修人員和1名監護人組成。7月6日,公司經理層、安環生產科及裝置負責人對全員進行了安全技術交底,強調了安全注意事項,集中辦理了工作票。所有人員備齊檢修工具和安全防護設施后,再次檢查核對工作票、操作票等一系列安全措施,確保當天的工作萬無一失。一切準備工作就緒后,各小組人員井然有序地前往各自工作地點,開始作業。

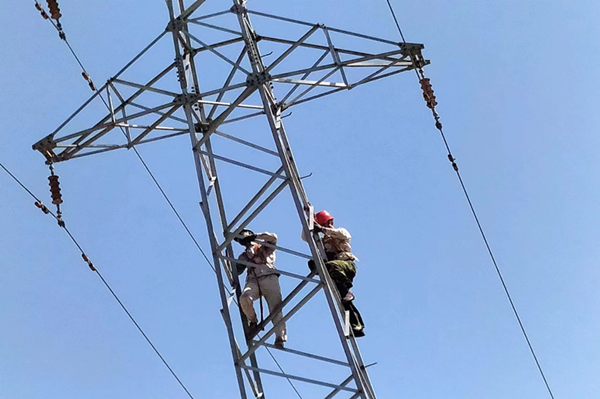

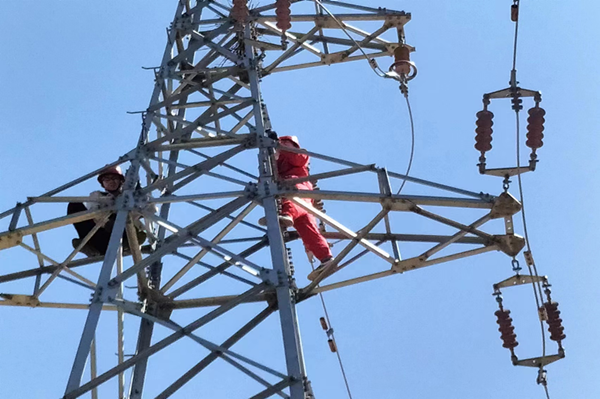

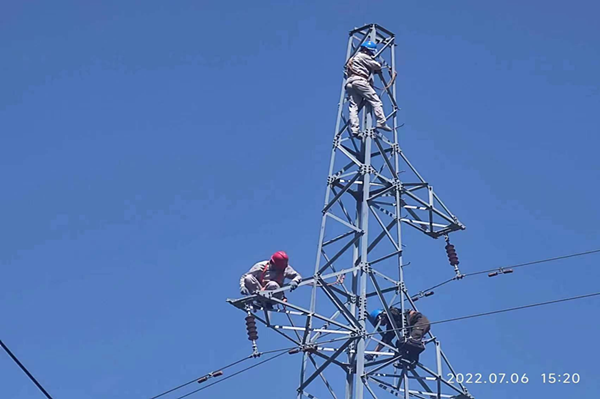

在檢修現場,檢修人員在做好防護的前提下,頭頂烈日,汗水順著他們的臉龐和背脊,浸濕了工作服,但依舊專心致志的抓緊時間進行線路檢修維護。他們分工明確、各司其職、相互配合,用嫻熟的操作手法和有序的操作流程,緊固著每一個螺桿,清理著每一處積灰,保證線路檢查維護工作能如期、順利、安全、高效完成。
經過所有人員的努力配合,2022年度輸電桿塔檢修工作提前1.5小時完成,下午16時30分巖鹽公司送電開車。
