9月份中國氯堿裝置開工數據分析
一、檢修情況

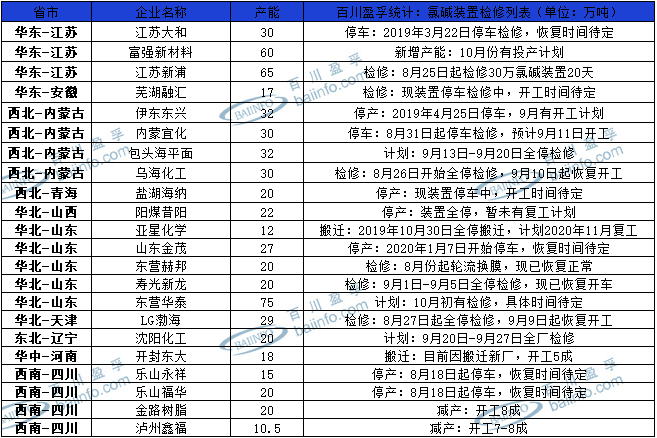

進入9月份我國氯堿裝置開工情況較為平穩,氯堿檢修企業較少,開工率維持在78%-81%之間。截止9月10日,中國氯堿裝置具體檢修情況如下圖:
二、開工情況
2020年9月份涉及檢修的廠家較少,整體開工變化不大,主要因山東、新疆、內蒙、河北等氯堿大省氯堿企業基本上半年完成檢修工作。
華東地區當前因有江蘇新浦化學、安徽蕪湖融匯檢修整體在78.58%,從檢修計劃來看,后期浙江地區氯堿裝置檢修多在10-12月份之間進行。西南地區整體開工偏低,受8.17洪水影響,部分企業停工或減產,具體恢復時間尚不明確,目前開工率僅為60.05%。西北地區目前開工在81.84%,下周有包頭海平面檢修一周;伊東東興近期有開工計劃,但目前時間尚不明確;宜化和烏;せ謴烷_(kāi)工,但裝置尚未達到滿產。

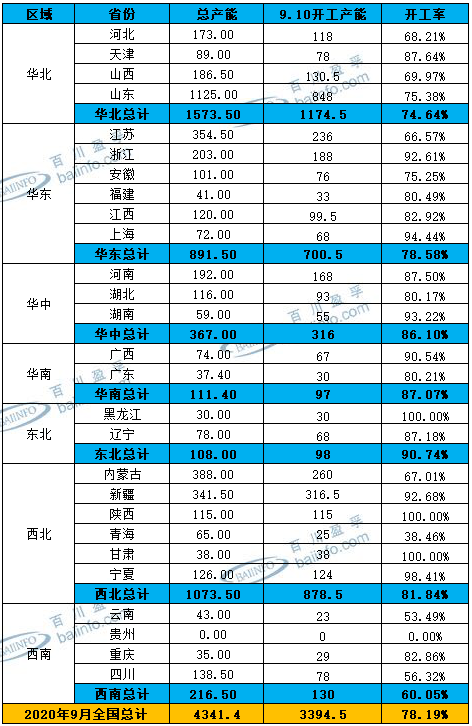

截止9月10日,中國氯堿裝置開工情況如下圖:
三、后市開工預測
目前來看,大部分廠家今年檢修已經完畢,江浙地區尚有185萬噸產能等待檢修,預計后市全國氯堿裝置開工率在77%-82%之間,整體變化不大。
